Le chantier de haute voltige est réussi à La Louvière
Un petit pas pour la transition, un grand saut pour la coopérative !
C’est un moment symbolique pour Emissions Zéro et Nosse Moulin : la dernière pale de notre éolienne citoyenne à La Louvière a été montée avec succès.
Ce n’était pas gagné. D’abord, l’obtention des permis de roulage pour le camion portant les pales, ensuite les intempéries et l’orage. Surmonter ces difficultés nous a retardés de quelques jour. Mais aujourd’hui, tout cela est dernière nous ! Au total, il a fallu 6 mois de préparation du terrain et de réalisation des fondations, tandis que l’impressionnant montage de l’éolienne n’a pris que 2 semaines.
Retour en image
La première étape consistait à livrer les composants sur le site, puis à monter la grue principale avec... une autre grue pour monter la grue. Véridique : on est toujours plus fort à deux !
La grue principale de levage est soulevée par une grue plus petite.
Les premiers jours étaient consacrés au montage du mat et de la nacelle. Dans la base du mat, équipée d’un escalier et d’une porte, plusieurs étages d’équipement électrique ont été enchâssés à l’intérieur : la régulation de puissance et des dispositifs de sécurité.

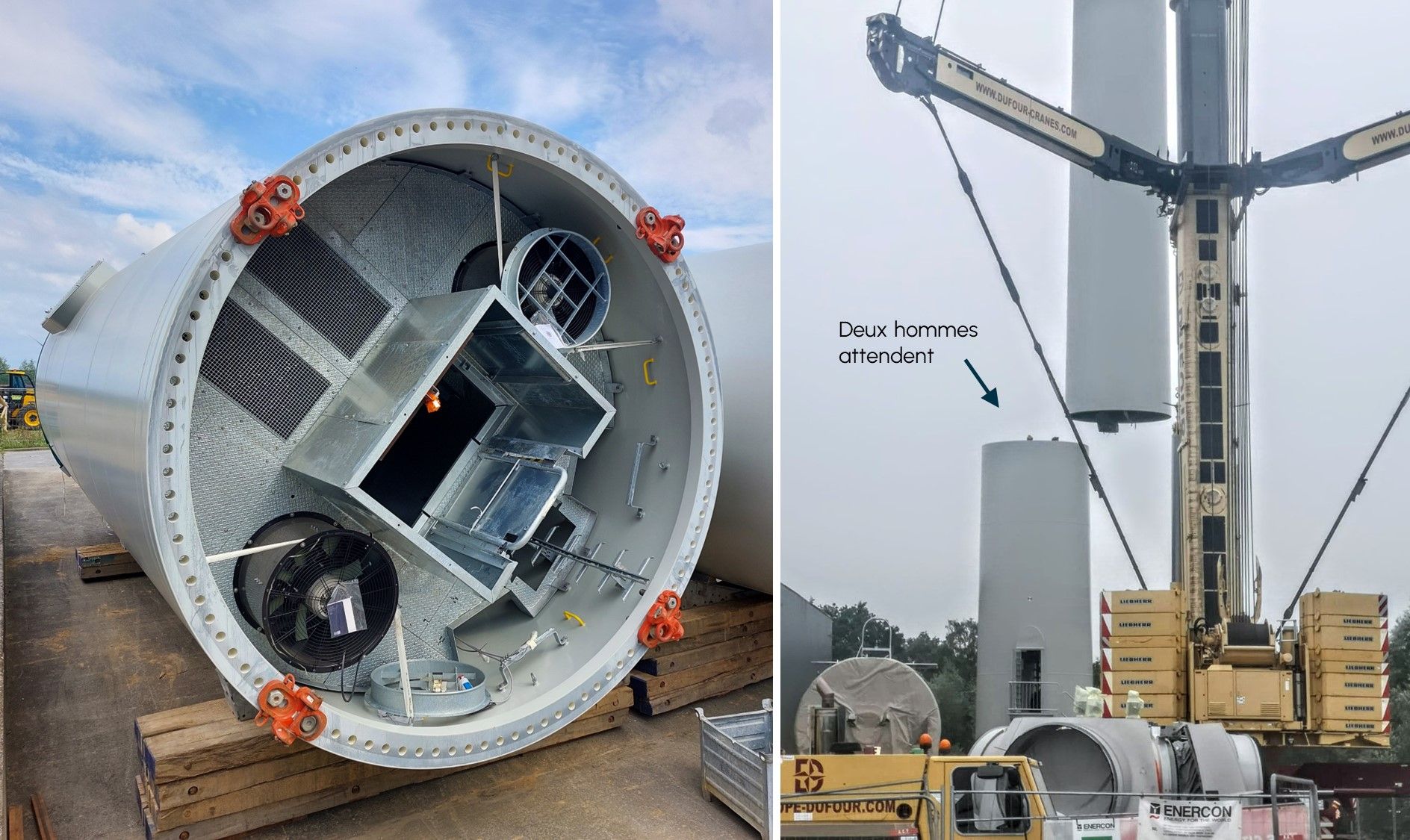

Ensuite pour assembler le mat, l’imposante grue de plus de 100 mètres à successivement transporté les portions du mat de diamètre de plus en plus fin. Incroyable, mais 2 hommes sont alors à la réception dans le mat. Ils attendent que la grue dépose la nouvelle portion sur eux, afin de procéder au positionnement et puis au boulonnage à l’intérieur du mat.
Dans la foulée, la nacelle a été déposée au sommet du mat, avec le générateur à entraînement direct (sans boite de vitesse). Nous sommes très heureux d’y avoir fait inscrire le nom d’Emissions Zéro.
Ensuite, le montage des pales a dû attendre leur livraison par camion, puisque leur stockage n’était pas possible sur le site. L’assemblage des 2 premières a été rapides mais, pour la 3e, le suspense est monté avec l’arrivée de la pluie et des orages. Il a fallu interrompre le chantier et attendre tout un weekend pour des cieux plus cléments.
Désormais, notre nouvelle éolienne citoyenne se dresse fièrement le long de la E42, mais le chantier n’est pas fini : les câblages électriques sont en cours et le raccordement au réseau doit attendre mars-avril, le temps d’installer la cabine et d’obtenir toutes les autorisations.
Enfin, découvrez ici la vidéo de la construction des fondations !
Pour retrouvez les autres actualités du projet, consultez la page de description du projet.
A bientôt pour les prochaines aventures du projet !
La dernière pale s'élève pour rejoindre ses deux soeurs sur le nez de la nacelle..
